NEWS6月20日10時40分,國電電力大同湖東電廠2×1000兆瓦“上大壓小”項目1號機組發電機內定子順利穿裝就位,標志著項目建設取得了顯著的進展,為后續汽輪發電機組全面安裝奠定了堅實的基礎。

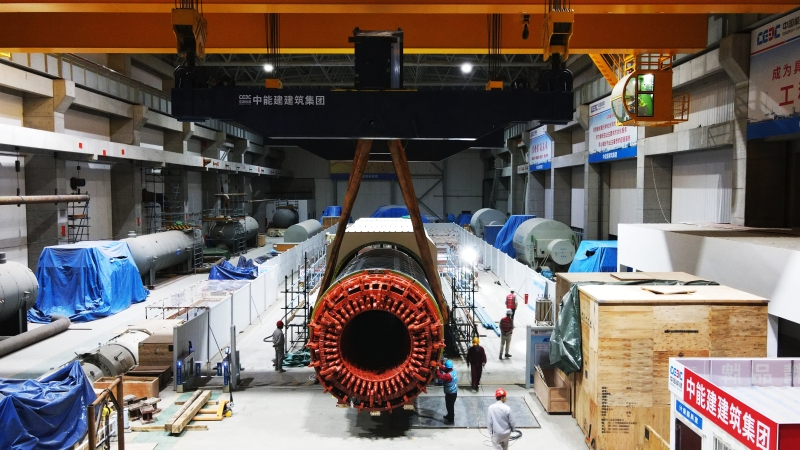

該工程1號機組發電機定子由發電機定子外機座和內定子組成。本次吊裝的內定子外包尺寸長11.5米,寬3.72米,高3.75米,運輸重量為341噸,是該工程自開工以來吊裝的最重的大件設備,體積與重量之大,無疑給內定子穿裝作業帶來巨大的挑戰。為保證內定子順利就位,項目部制定了切實可行的技術方案,采用汽機房兩臺130噸行車和兩臺130噸臨時小車進行卸車、起吊及穿裝。作業前,項目部機械化科和熱動科聯合對發電機內定子的發貨、運輸、進場、卸車、吊裝、穿裝等進行全過程把控,對吊裝器具、吊耳等進行了嚴謹細致的檢查,并聯合管理單位多次開展討論和交底,公司機械化專業相關負責人到場指導,確保整個作業安全順利開展。6月19日下午18時40分,內定子開始卸車,隨后在兩臺行車的密切配合下緩緩起吊。作業過程中,現場管理技術人員和施工人員嚴格遵守作業方案,各司其職,有序開展作業。經過16個小時的不懈努力,在業主、PMC管理單位、監理單位的共同見證下,6月20日上午10時40分,發電機內定子順利穿裝就位,贏得了管理單位的一致肯定。
項目部將以“千磨萬擊還堅勁”的韌勁,瞄準后續工程節點,堅持“精誠合作 精細管理 精益生產 精品奉獻”的四精管理哲學,攻堅克難、堅守標準,確保如期實現明年“4·28”投產目標,為項目高質量履約再創佳績。
