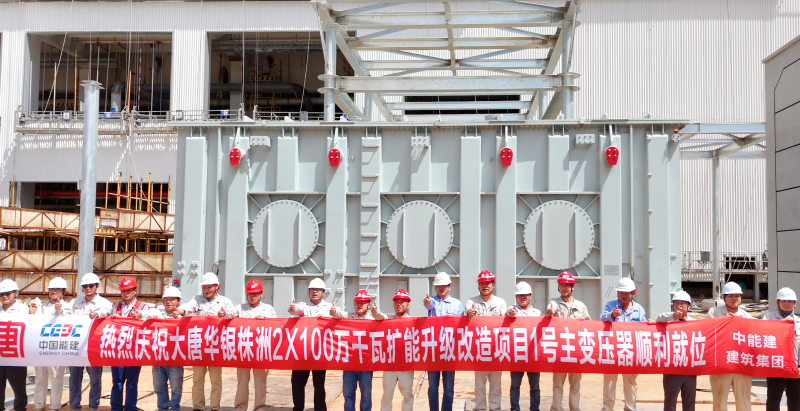

NEWS6月17日10點28分,大唐株洲2×1000兆瓦擴能升級改造項目1號機組主變壓器順利完成推移就位。這一關鍵節點的順利達成,標志著項目建設取得了階段性重大突破,為后續設備安裝與調試工作的全面展開奠定了堅實基礎。
此次就位的1號機組主變壓器總重約470噸,其運輸與就位難度極高。為確保設備安全、順利運輸并精準就位,項目團隊高度重視,提前統籌謀劃,科學制定運輸及就位方案。
在設備發運前,項目團隊組織專業人員與運輸單位開展全程現場踏勘,全面評估運輸路線的可行性,提前識別并制定應對措施,確保運輸全過程安全可控。運輸過程中,項目團隊全程跟蹤,實時掌握設備動態,對可能發生的突發情況提前預警,為大件設備運輸提供了全方位保障。
設備抵達施工現場后,卸車與推移就位工作隨即展開。本次推移采用先進的液壓牽引系統,在主變壓器底部安裝特制滑片與滑軌,以有效降低摩擦阻力。施工人員嚴格按照專項施工方案,將4臺液壓牽引千斤頂均勻布置于設備四個角,確保受力均衡。在牽引系統啟動前,技術人員對液壓管路壓力、滑片與滑軌的貼合度進行了全面檢查,確保所有參數均符合設計要求。
推移過程中,每前進1米,觀察員實時監測主變壓器中心線與土建基礎中心線的偏差情況。如發現偏移超過允許范圍(±5毫米),立即暫停牽引,通過微調千斤頂壓力進行精準校正。同時,現場安排專人對滑片、滑軌及牽引設備的運行狀態進行全程監控,確保推移過程平穩、安全。當設備接近最終安裝位置,距離剩余50厘米時,施工團隊進一步放緩牽引速度,采用點動操作,每次僅前進5厘米,實現毫米級精準定位。
就位完成后,項目團隊對主變壓器的三維沖撞記錄進行了細致核查,確認各項指標均符合設計要求,為后續安裝工作提供了可靠保障。
1號機組主變壓器的順利就位,標志著該項目正式進入電氣設備安裝與調試階段,為按期實現年底雙機并網發電目標邁出關鍵一步。接下來,項目團隊將繼續秉持嚴謹負責的工作態度,強化全過程精細化管理,統籌推進后續施工組織工作。在電氣設備安裝、輸電線路敷設、系統聯調聯試等關鍵環節中,嚴守安全生產紅線,嚴控工藝質量標準,全力保障工程進度,確保項目高質量、高效率推進,為地區能源供應和經濟發展作出積極貢獻。
